衢州東港環保熱電2017年12月份工程簡報
【工程名稱】
衢州東港環保熱電有限公司熱電聯產二期擴建第二階段、#1-6爐煙氣超低改造、供熱管網工程
【工程概況】
衢州東港環保熱電有限公司成立于2004年5月,注冊資本10000萬元,占地192畝,員工210余人。公司一期工程總投資3.5億元,總裝機容量為36MW,******熱負荷184.2噸/時,配備先進的DCS控制系統。二期擴建工程擬投資3.5億元,選用高溫高壓的150t/h循環流化床鍋爐3臺,配套18MW高溫高壓背壓機組2臺,改造一臺原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組。第一階段已投資2億元建成2爐一機及改造原有15MW次高溫次高壓抽凝機組為15MW高溫高壓背壓機組,第二階段投資1.2億元新建1爐1機項目已于2015年6月開始實施,并在2017年1月并網發電,全廠最終形成7爐5機的生產規模,全廠裝機容量為72MW,平均供熱能力將達450t/h,******供熱量達550t/h。
【本月工程完成情況】
1.熱網管道工程
?、俳鹑瘌欀Ь€已完成90%架空管道安裝,下埋完成4段過馬路地埋,目前剩余最后一根地埋管及金瑞鴻門口一小段架空管道。
②為緩解北線主管網壓力,已完成北線東大紙業、晶鑫紙業接口改造工作,晶鑫紙業元旦停汽碰頭,東大預計春節前。
?、垡鸦就瓿蔁峋W(wǎng)零星支線二家熱用戶接入管道土建及安裝工程,另有一家涉及開發區協調目前還未開工。
④已完成海力支線改造工程的招標工作。
2.廠內第二階段擴建
?、?7爐#5機土建工程決算第三方審計基本完成,預計元旦前后出決算審計報告,房產證辦理手續需決算完稅后才能辦理。
②#7爐#5機項目環保初步驗收通過,目前公示階段。
?、叟c衢州電力局簽訂姜港3527線路消缺大修工程,完工驗收后按要求移交給電力公司。
3、超低改造
?、?1-6爐超低改造工程已全部完成,并完成超低煙囪在線監測(CEMS)系統的對比監測。
?、诒局荛_始#1-6爐超低環保驗收監測。
【相關問題反饋及跟蹤】
【招標情況】
1、完成熱網海力支線改造工程招標工作
【資金使用情況】
1、 已支付金達支線工程竣工驗收及資料交付款10%。
2、 已支付3527線路消缺大修30%預付款。
3、 已支付2套煙囪超低對比監測技術服務費。
4、 已支付#7爐#5機環保驗收監測剩余50%技術檢測服務費。
5、 已支付2017年度熱網管道設計費。
【工程施工圖表資料】

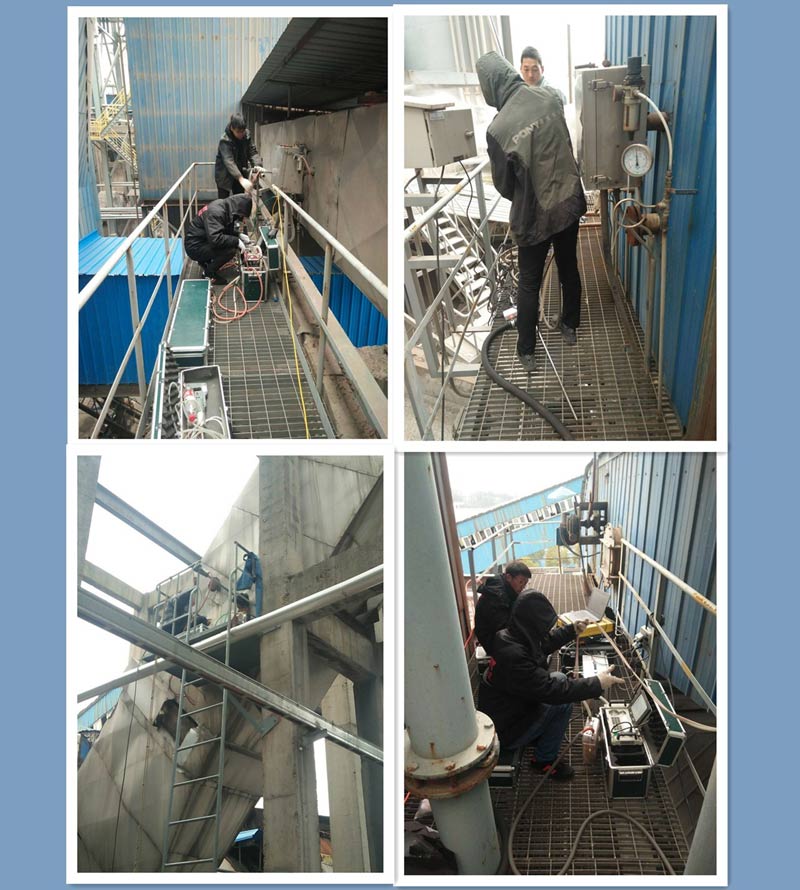

#1-6爐超低環保監測

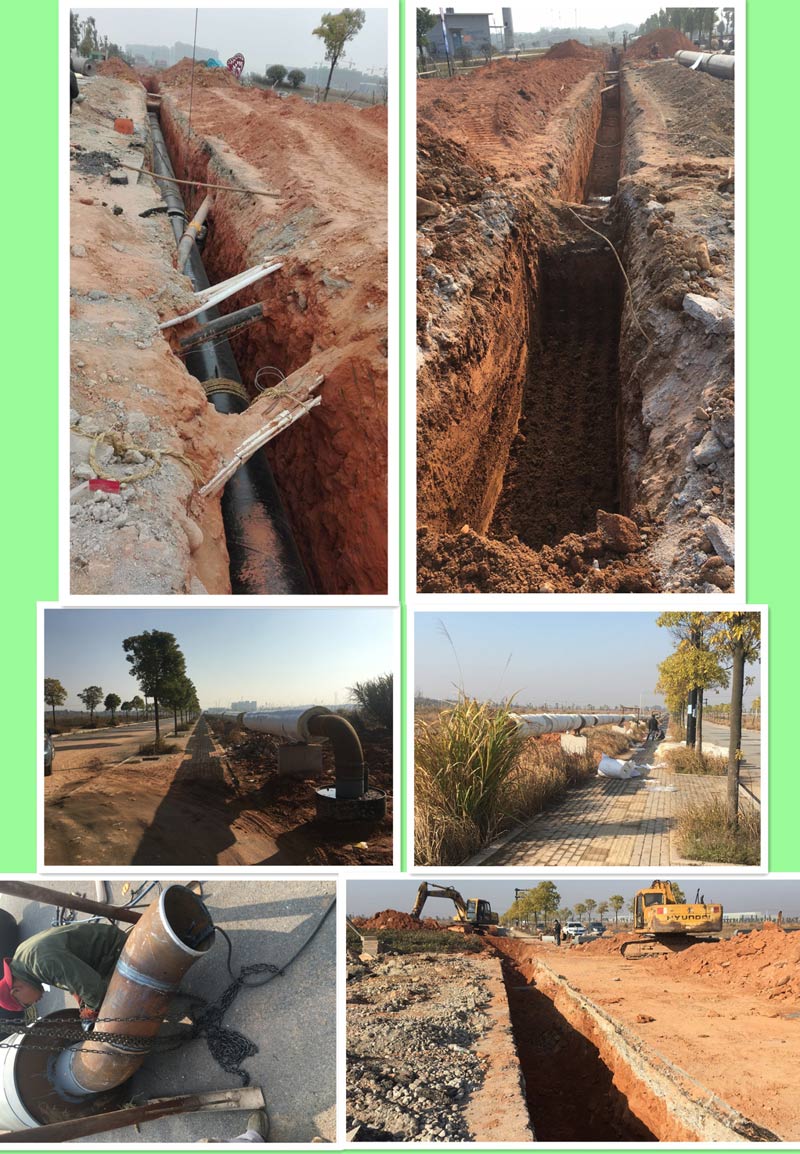

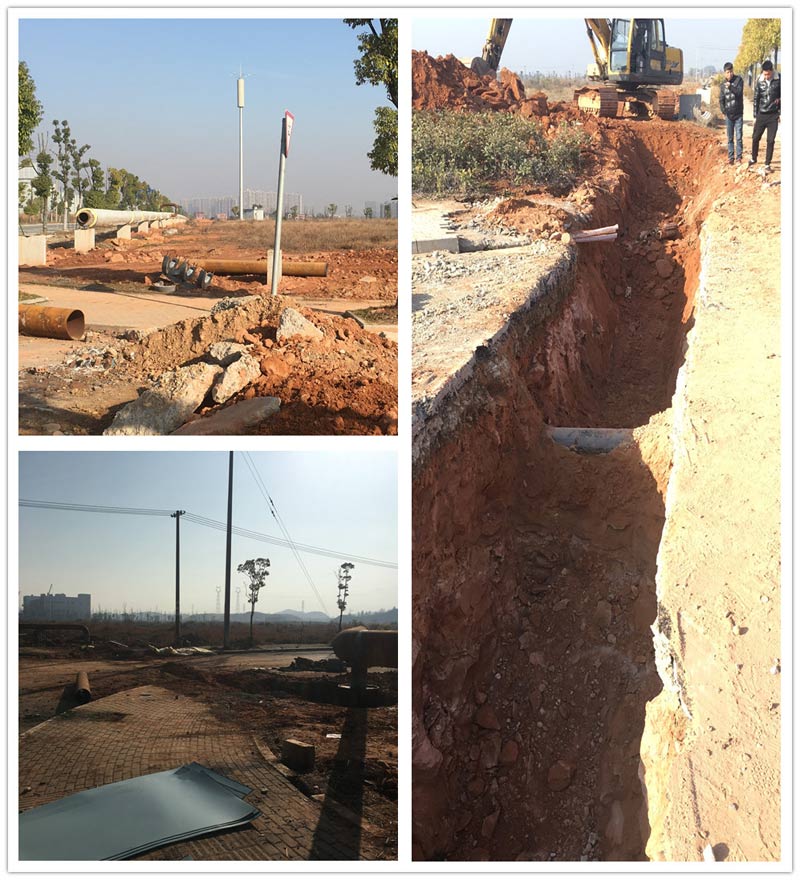

熱網金瑞鴻支線施工
【2018年1月主要工作計劃】
1.熱網管道項目計劃
?、儆媱澩瓿山鹑瘌欀Ь€管道建設工程,月初完成管道水壓、吹掃及驗收工作。
?、谟媱澩瓿杀本€晶鑫紙業、東大紙業(晶鑫元旦碰頭,東大停汽時間未定)廠內管道改造工程碰頭工作并投入運行。
?、塾媱澩瓿珊AχЬ€改造工程新建部分土建及安裝,并做好春節停汽施工的相關前期準備工作。
④計劃完成部分熱網零星支線建設工程。
2.廠內第二階段擴建一爐一機
①計劃完成#7爐#5機土建決算三方審計,辦理完稅證明后啟動辦理不能產證申報。
3.改造計劃
?、儆媱澩瓿?1-6爐超低改造環保驗收監測。
4.設計院資料計劃
暫無
5.招標計劃
暫無招標計劃
6、資金使用計劃
?、儆媱澲Ц断生Q苑A標、B標工程驗收款。
?、谟媱澲Ц断生Q廠內DN200管道改造工程款。
?、塾媱澲Ц断生Q苑C標工程驗收資料交付款。
?、苡媱澲Ц逗AχЬ€改造工程預付款。
?、萦媱澲Ц督鹑瘌欜炇湛钪?5%。
⑥計劃支付#7爐#5機土建決算后竣工款至95%
